崆峒甘肃嘉源通环保设备有限公司一体化生活污水处理设备(农村适用)安装与调试指南

作者: 点击:4742 发布时间:2025-09-10 16:13:53

甘肃嘉源通环保设备有限公司一体化生活崆峒污水处理设备(农村适用)安装与调试指南

一、前言

在农村环境治理日益重要的当下,一体化生活崆峒污水处理设备成为改善农村水环境的关键设施。甘肃嘉源通环保设备有限公司专注于环保设备的研发与生产,为农村地区量身打造的一体化生活崆峒污水处理设备,能有效处理农村生活污水,保护农村生态环境。本指南旨在为用户提供该设备详细的安装与调试指导,确保设备正常运行,发挥更佳 污水处理效果。

二、安装要求

(一)地坪以上安装

基础准备:需精心浇筑一块与设备外形尺寸精准匹配的混凝土地坪作为坚实基础。在浇筑前,要仔细清理场地,确保地面平整、坚实,无杂物和松软土层。根据设备的外形尺寸和重量,合理设计地坪的尺寸和厚度,一般地坪厚度应不小于 200mm,以保证基础的稳定性。

承压要求:基础承压能力必须超过 4T/㎡,这是确保设备稳定运行的关键。在设计和施工基础时,要根据设备的重量、运行时的振动情况以及可能承受的其他荷载,进行详细的计算和分析。可以采用增加基础配筋、提高混凝土强度等级等方式来增强基础的承压能力。

平整度:基础表面必须达到高度水平和平整,水平误差应控制在±5mm 以内。使用专业的水平仪进行测量和调整,避免设备倾斜或受力不均。不平整的基础会导致设备在运行过程中产生振动和噪音,影响设备的性能和使用寿命,甚至可能造成设备损坏。

(二)地坪以下安装

基础标高:基础顶部标高应严格低于或等于设备底部标高,以有效防止雨水积聚倒灌。在施工前,要准确测量场地标高,根据设备的设计要求确定基础标高。可以通过设置标高控制桩和拉线等方式来控制基础标高的准确性。

基础材质:一般采用素混凝土浇筑基础。然而,是否配置钢筋需依据当地地质条件,如土壤承载力、地下水位等,由专业工程师进行综合评估决定。在地质条件较差的地区,如土壤松软、地下水位较高,应配置适量的钢筋以增强基础的强度和稳定性。

三、安装步骤

(一)设备结构组成了解

设备主要由钢筋混凝土结构池体(主处理单元)和钢结构池体(辅助或调节单元)构成。钢筋混凝土结构池体具有强度高、耐久性好等优点,能够承受较大的压力和荷载,是设备的主要处理部分;钢结构池体则具有重量轻、安装方便等特点,主要用于辅助处理或调节水量。

(二)挖掘与吊装

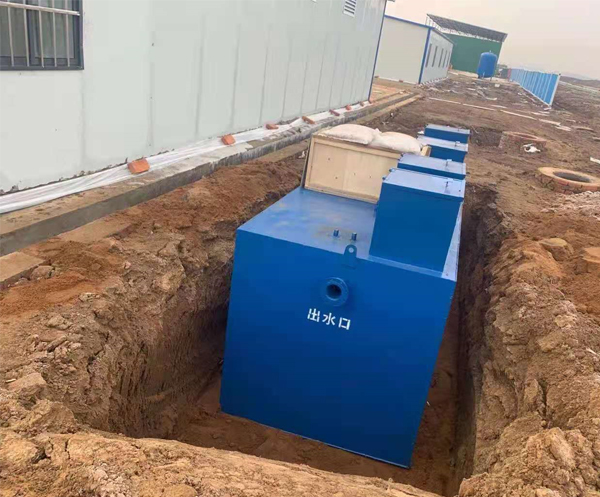

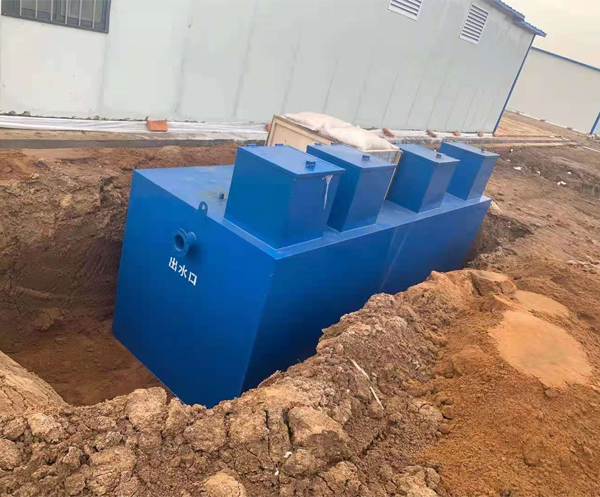

钢筋混凝土池体:直接埋入地下,挖掘深度必须严格符合设计要求。在挖掘前,要根据设备的位置和尺寸,在场地上进行准确的放线定位。挖掘过程中,要注意控制边坡的坡度,防止边坡坍塌。同时,要及时清理挖掘出的土方,保持施工现场的整洁。

钢结构池体

挖掘要求:挖掘宽度需比设备平面尺寸大 600mm 以上,为后续施工和检修留出充足空间。在挖掘基坑时,要确保基坑的形状和尺寸符合设计要求,基坑底部要平整、坚实。

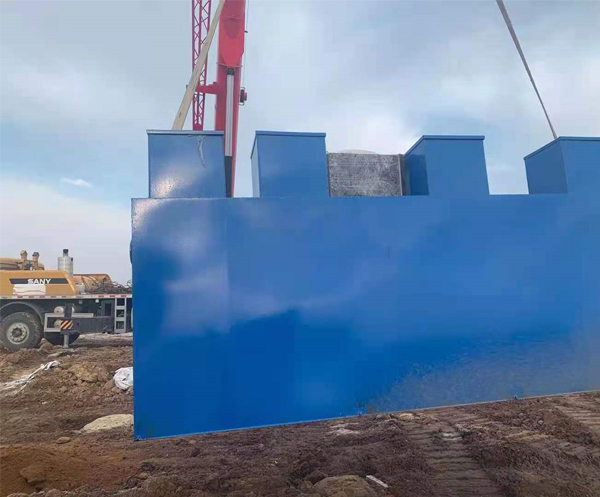

吊装就位:使用专业的吊车将钢结构池体吊入挖掘好的基坑中。吊装过程中,要安排专人指挥,确保吊车操作安全、准确。就位时,必须在设备公司技术人员指导下进行,仔细核对设备的方向和位置,确保准确无误。吊装完成后,要对设备进行临时固定,防止设备在后续施工中发生位移。

(三)管道连线

池子之间的管道连接由设备公司专业人员负责,这是确保管道密封性良好、无泄漏的关键环节。专业人员会按照设计要求选择合适的管道材料和连接方式,如采用橡胶密封圈、法兰连接等。在连接过程中,要仔细检查管道的接口是否平整、清洁,确保密封效果。连接完成后,要进行压力测试,检查管道是否有泄漏现象。

(四)满水实验

安装完毕后,向设备内缓慢注满水,观察各管路接口、法兰连接处等有无渗漏现象。在注水过程中,要安排专人巡视检查,及时发现并记录渗漏位置。如发现渗漏,应立即停止注水,并采取相应的修复措施,如紧固螺栓、更换密封垫片等。修复完成后,重新进行满水实验,直至无渗漏为止。

(五)填土与接线

填土:用土填实设备四周与基坑间隙,填土时要分层夯实,每层填土厚度不宜超过 300mm。填土完成后,要平整地面,使地面坡度符合排水要求,避免设备周围积水或土壤松动。积水会导致设备基础受潮,影响基础的强度和稳定性;土壤松动则可能导致设备倾斜或移位。

接线:将电控柜控制线与设备准确连接,电控柜接通电源。接线时,必须严格按照设备说明书和电气接线图进行操作,注意风机、水泵的转向是否正确。可以通过点动的方式检查设备的转向,如发现反转,应立即停止供电,调整接线相位,避免反转损坏设备。

四、安装后保障措施

(一)排水保障

确保设备安装区域在下雨时地面不积水,可设置排水沟或排水坡度。排水沟的尺寸和坡度应根据当地的降雨量和场地地形进行合理设计,一般排水沟的宽度不宜小于 300mm,坡度不宜小于 0.5%。排水坡度应向远离设备的方向设置,确保雨水能够顺利排出。

(二)承重限制

钢结构池体上方不得堆放重物或停放车辆,防止结构变形或损坏。在设备安装区域周围应设置明显的警示标志,禁止无关人员和车辆进入。同时,要加强对设备周边区域的管理,避免因人为因素导致设备受损。

(三)污水管理

设备运行期间一般不抽空内部污水,以免地下水压将设备浮起,影响稳定性和处理效果。如因特殊情况需要抽空污水,应采取相应的抗浮措施,如在设备基础周围设置抗浮锚杆或增加设备的自重等。

五、设备调试流程

(一)填料挂膜

调试责任:由设备公司专业人员负责调试工作,他们具有丰富的经验和专业知识,能够确保调试工作的顺利进行。

菌种投加:可投入适量菌种,加速生物膜的形成。菌种的种类和投加量应根据设备的处理规模、污水水质等因素进行合理选择。一般来说,菌种投加量宜为填料体积的 1% - 5%。

曝气控制:减少进水量,启动风机进行曝气,为微生物提供充足的溶解氧。曝气量应根据设备的实际情况进行调整,一般保持溶解氧在 2 - 4mg/L 之间。曝气时间应根据生物膜的形成情况进行确定,一般需要连续曝气 3 - 7 天。

挂膜完成:当填料表面长出一层橙黄色的生物膜时,表示挂膜成功,可进入下一阶段调试。生物膜的厚度应适中,一般以 1 - 3mm 为宜。可以通过显微镜观察生物膜中的微生物种类和数量,判断生物膜的成熟度。

(二)微生物驯化

曝气量调整:逐渐减少曝气量,使生物池处于缺氧状态,促使微生物适应不同环境条件。曝气量的减少应循序渐进,避免对微生物造成过大的冲击。一般每隔 1 - 2 天减少一次曝气量,每次减少幅度不宜超过 20%。

微生物转型:使填料上的微生物由好氧型转变为兼性微生物,提高处理效率和稳定性。在微生物转型过程中,要密切观察设备的运行参数和出水水质变化,如溶解氧、COD、氨氮等指标。根据监测结果及时调整曝气量和进水量,确保微生物转型顺利进行。

适应性运转:对微生物进行适应性运转调试,直至设备处理效果符合设计要求,可正式投入运行。适应性运转时间一般不少于 15 天,在此期间要定期对设备的进出水水质进行检测和分析,根据检测结果优化设备的运行参数。

六、结语

甘肃嘉源通环保设备有限公司的一体化生活崆峒污水处理设备(农村适用)的安装与调试是一个系统工程,需要严格按照本指南的要求进行操作。在安装和调试过程中,要注重细节,确保每一个环节都符合标准要求。同时,要加强与设备公司技术人员的沟通和协作,及时解决遇到的问题。只有这样,才能保证设备正常运行,为农村环境治理做出积极贡献。
